RAPORT Z POSTĘPU PRAC Tydzień 27 marca – 2 kwietnia 2023
Dodano: 152 tygodnie temu

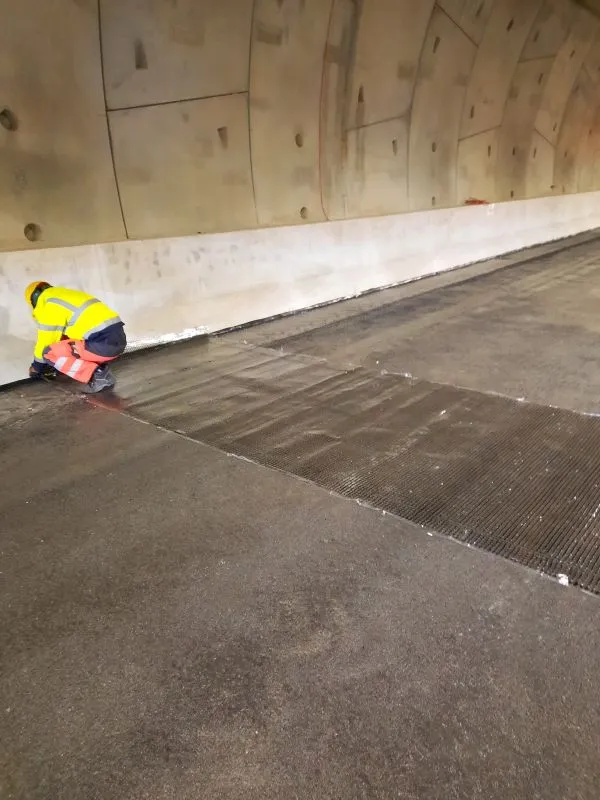

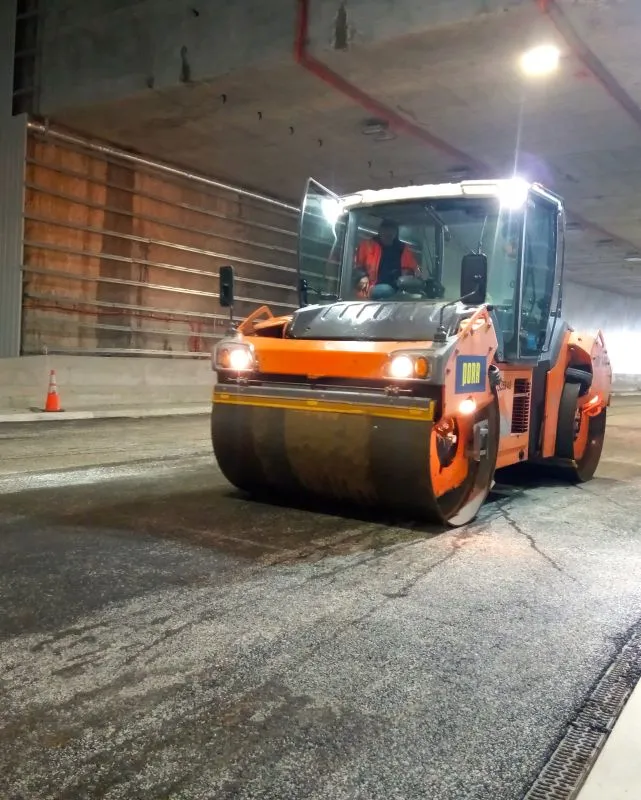

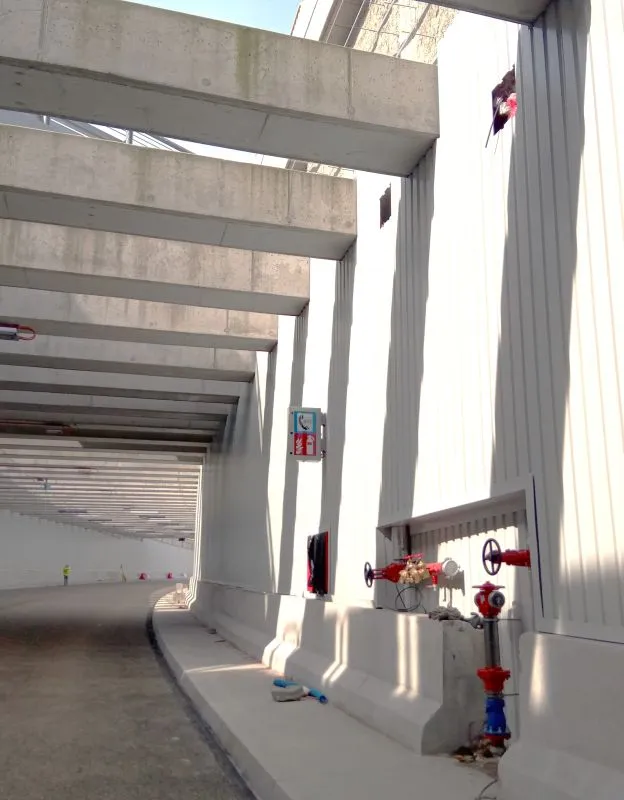

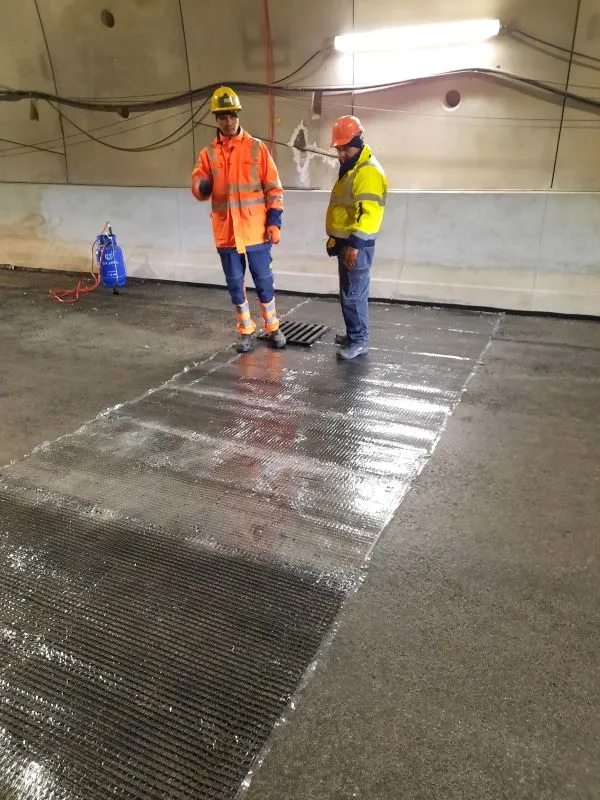

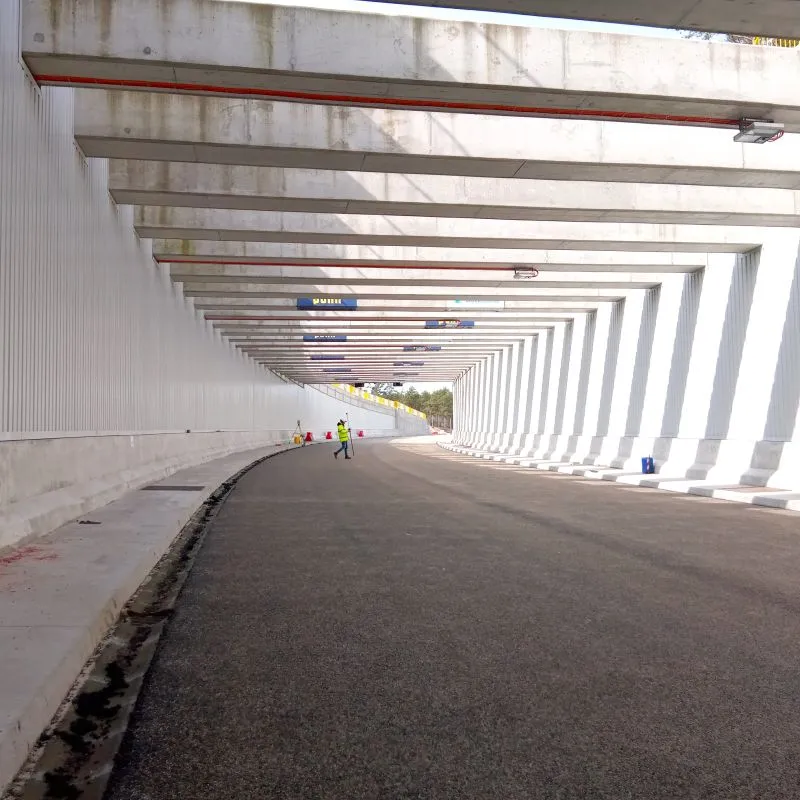

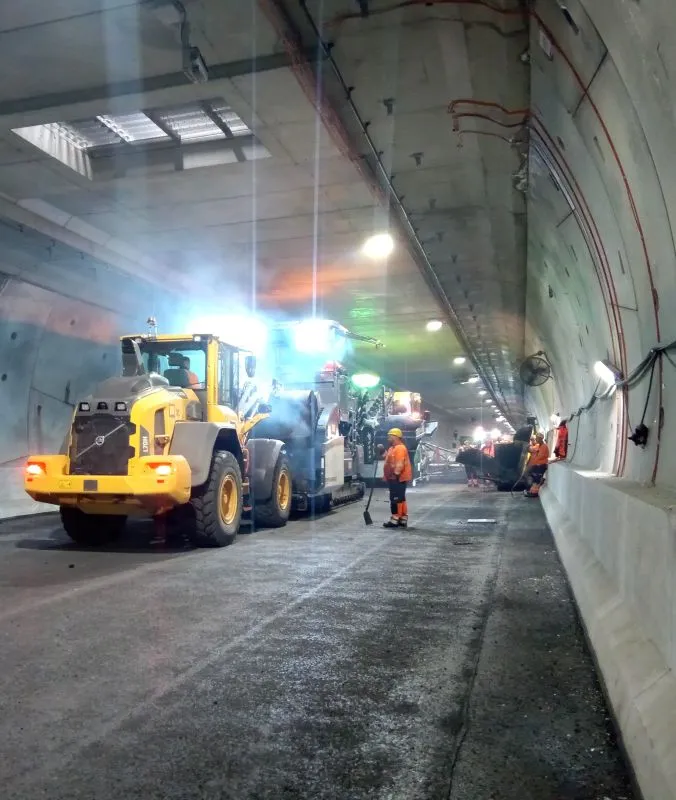

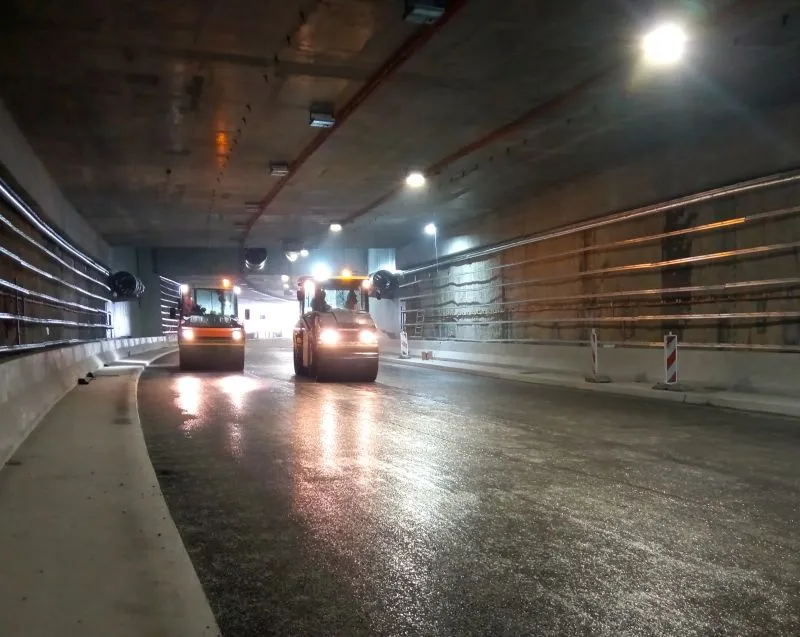

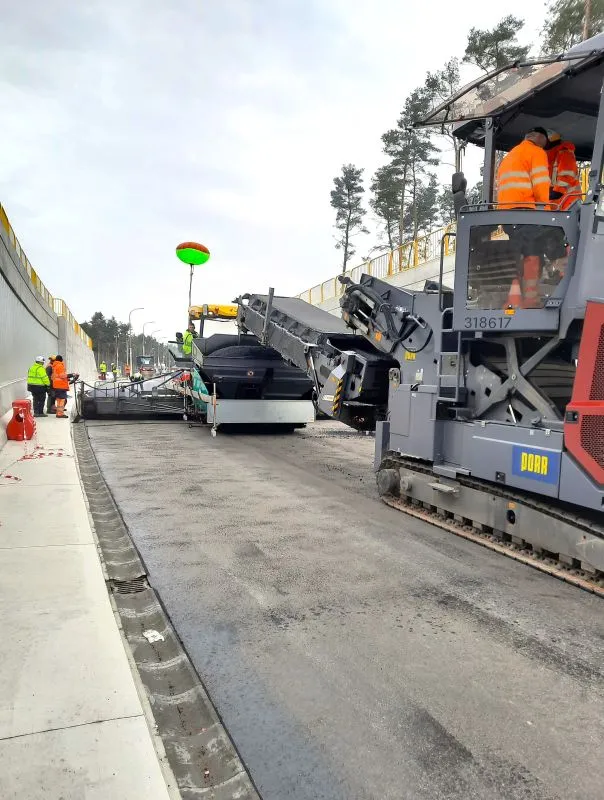

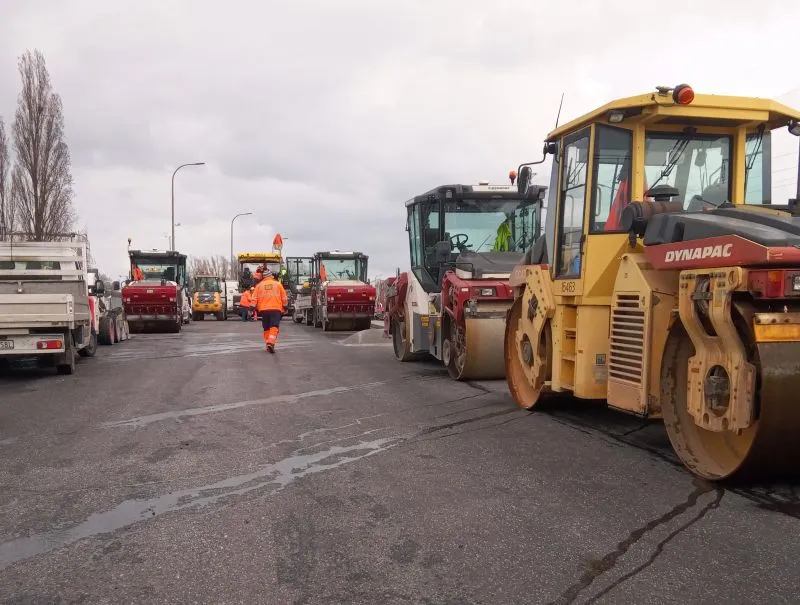

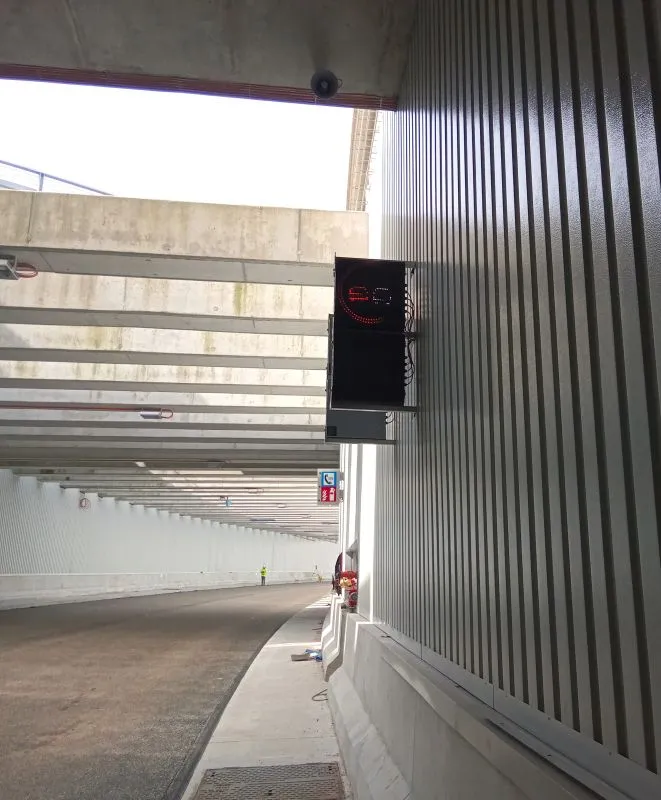

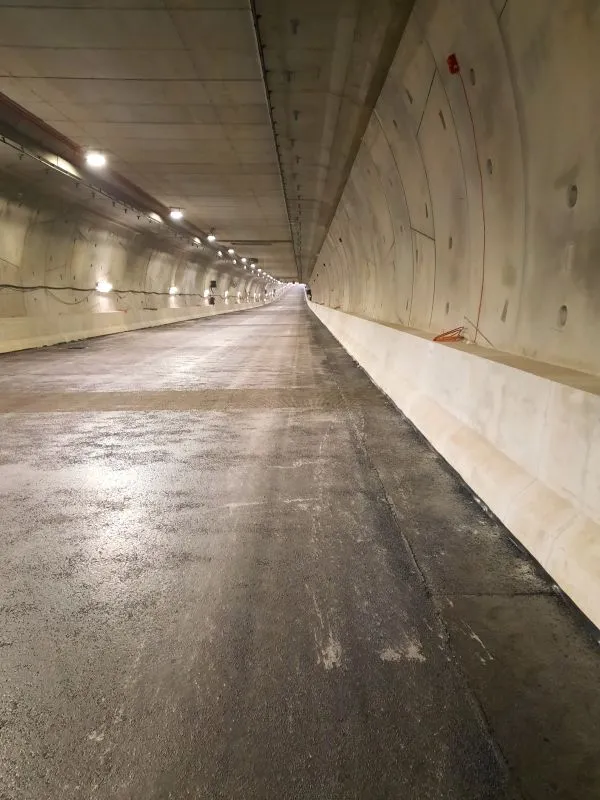

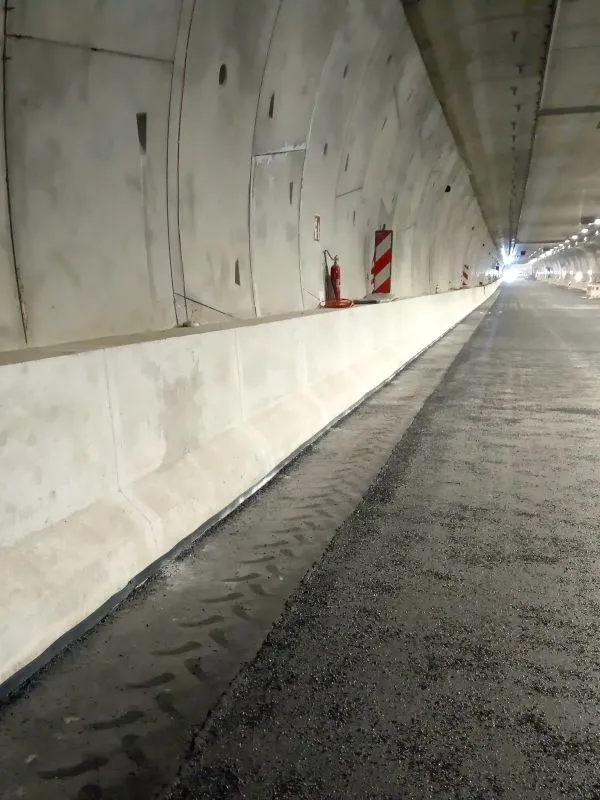

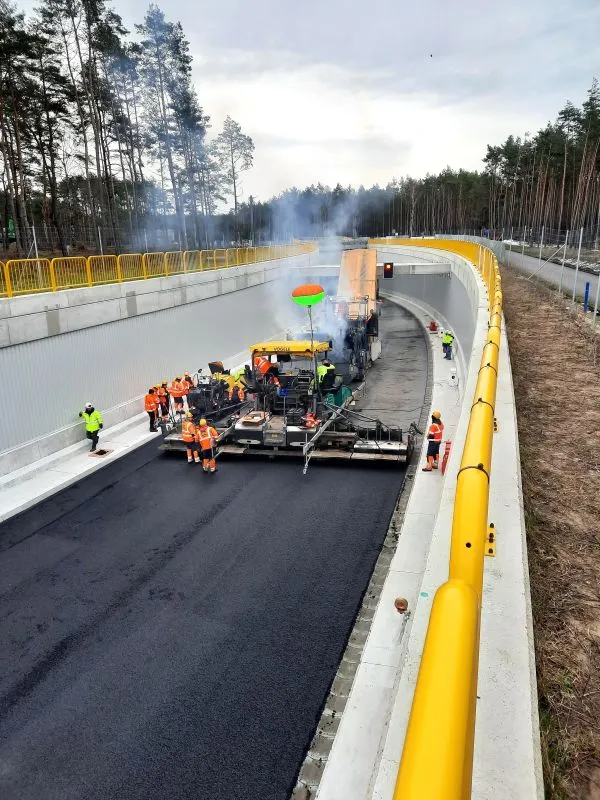

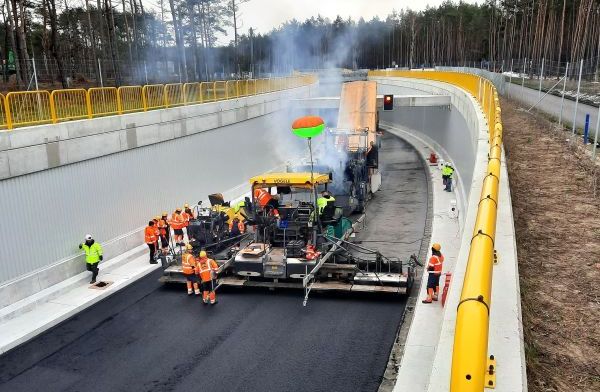

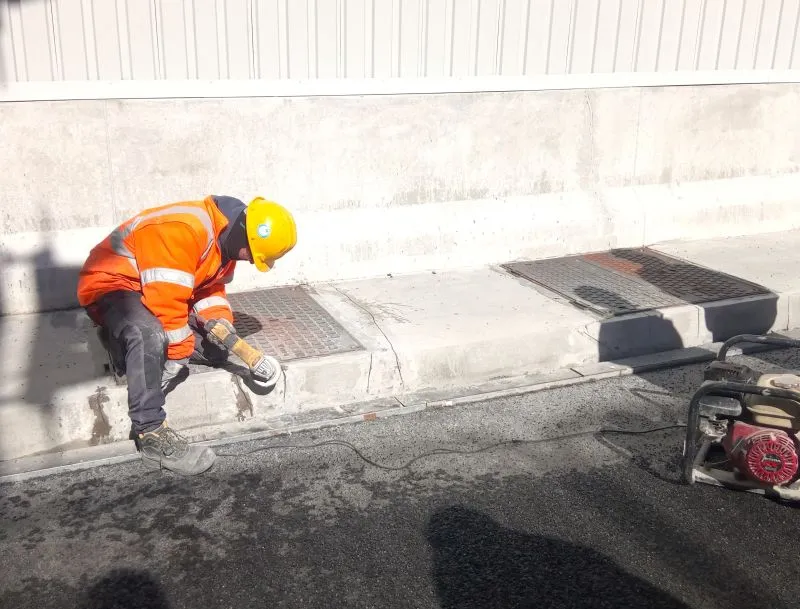

Zakończyło się układanie warstwy ścieralnej na jezdni w tunelu, w komorze odbiorczej oraz komorze startowej. Kontynuowane są roboty przy konstrukcjach wewnętrznych. Trwają prace instalacyjne, między innymi testy znaków zmiennej treści. Konstrukcja wyjść ewakuacyjnych jest uszczelniana, podobnie jak prefabrykaty, z których zbudowana jest galeria ewakuacyjna pod jezdnią. Obudowa tunelu jest czyszczona.

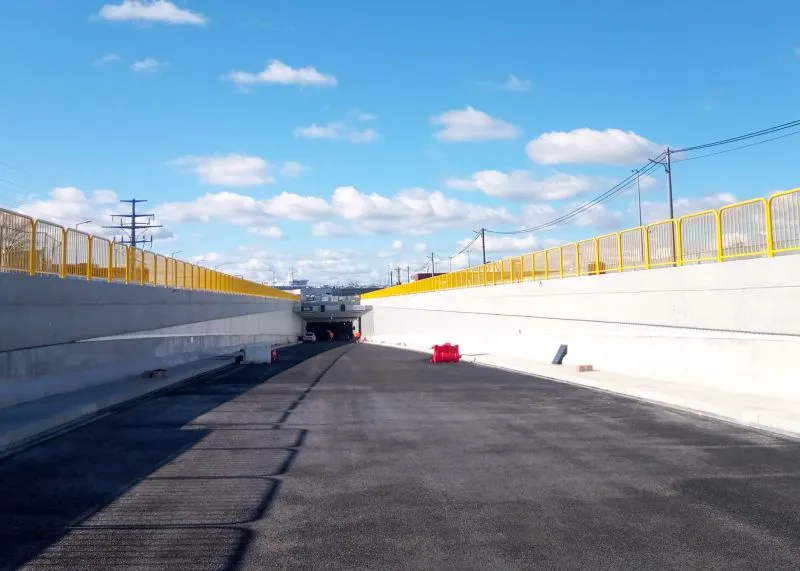

Tunel 27 marca - 2 kwietnia 2023

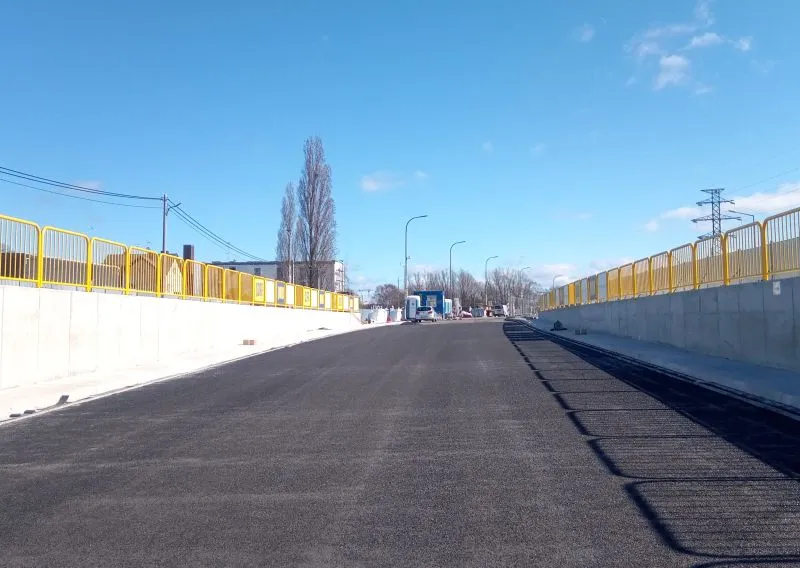

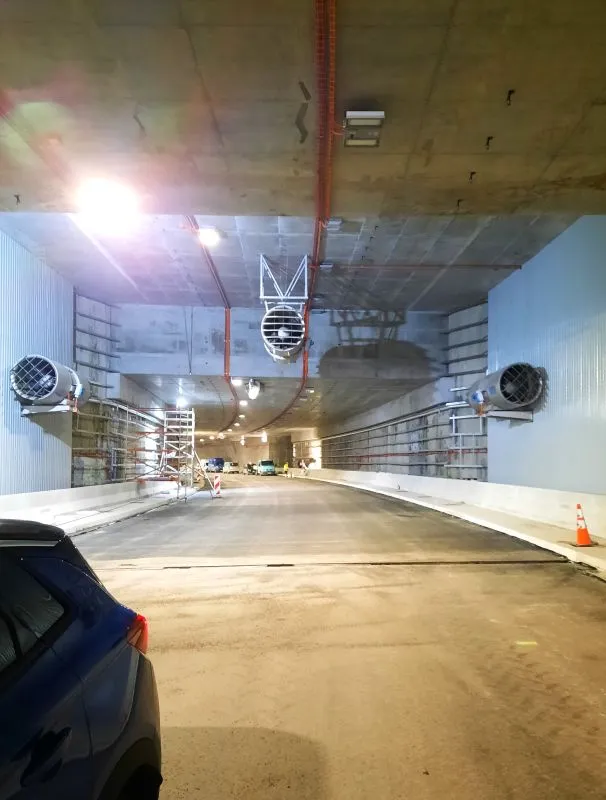

Na wyspie Wolin, przy stacji TK2 układana jest kostka brukowa. Na terenie budowy wykonywane są prace porządkowe i utrzymaniowe. W komorze startowej na wyspie Uznam uszczelniane są ściany szczelinowe, a na rampie montowana jest obudowa z paneli aluminiowych. W wentylatorni VC1 trwają rozruchy, próby i testy wentylatorów. W budynku Biura Centrum Obsługi kontynuowane są prace wykończeniowe poszczególnych pomieszczeń. Plac po demontażu hali prefabrykacji jest porządkowany.
info i fot. firma SWECO
