Tydzień 10 – 16. stycznia 2022. Raport z postępu prac.

Dodano: 215 tygodni temu

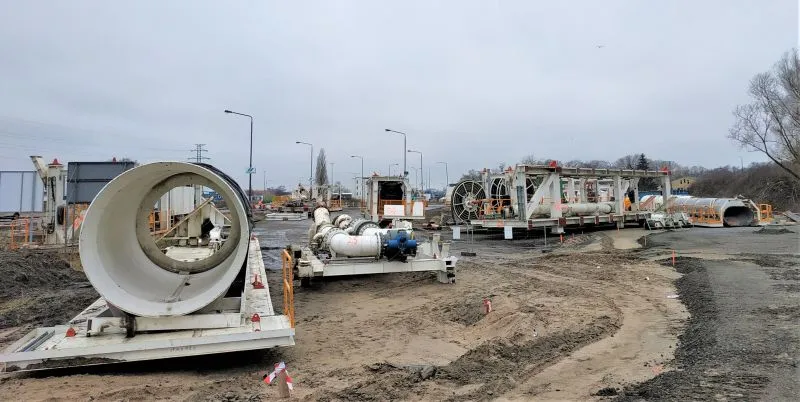

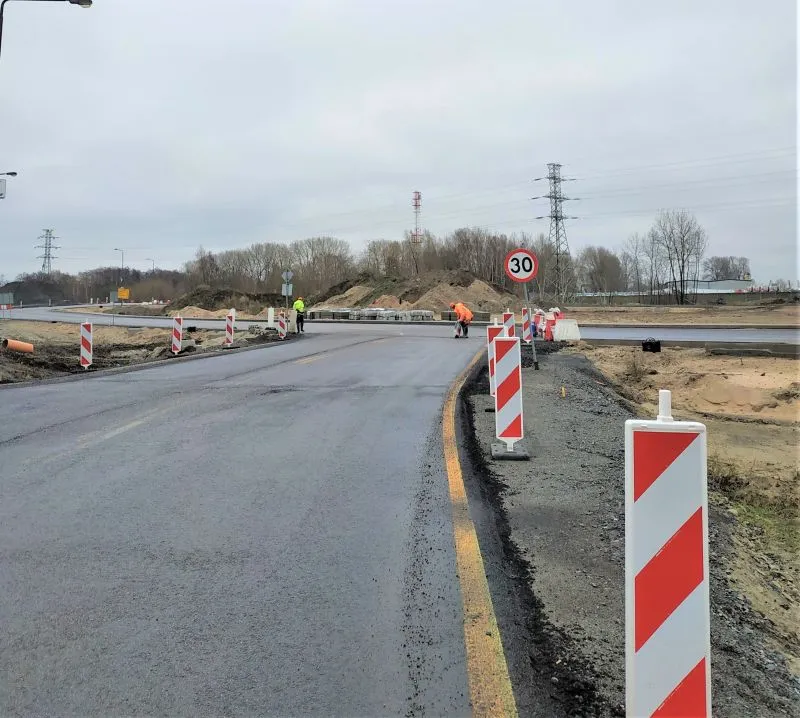

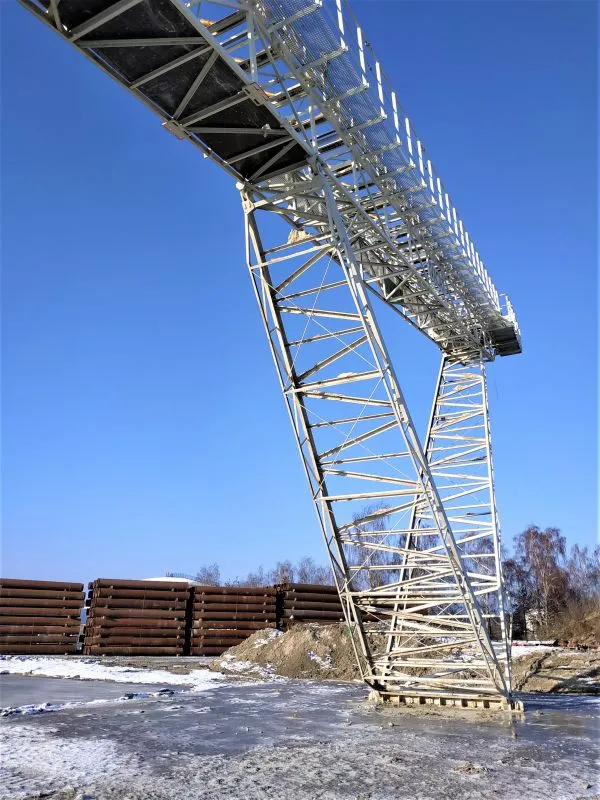

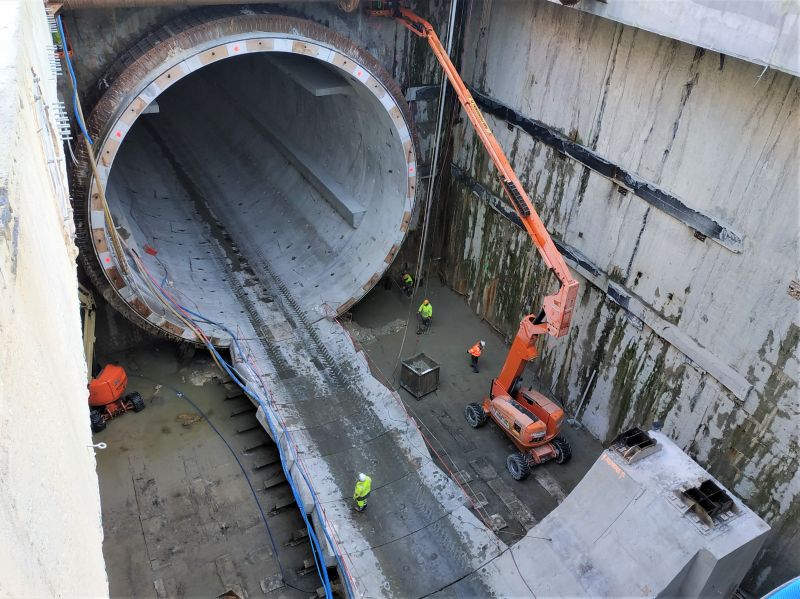

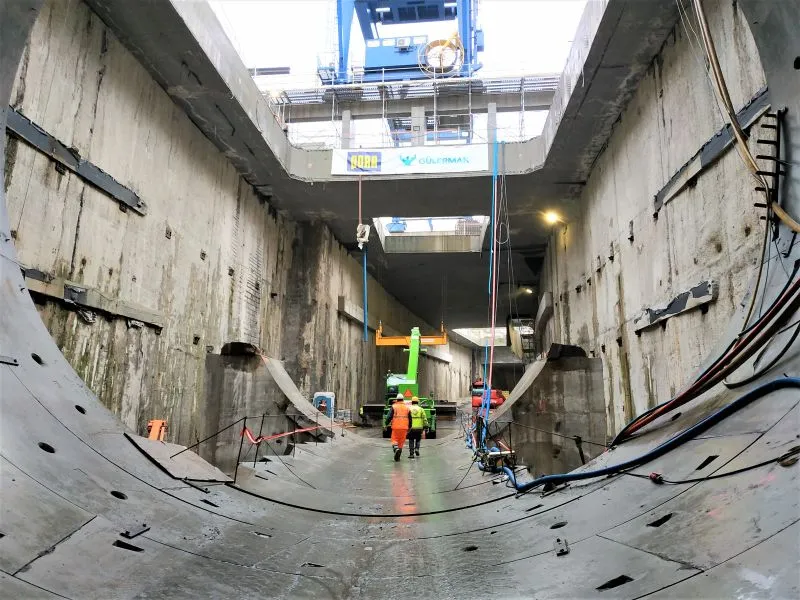

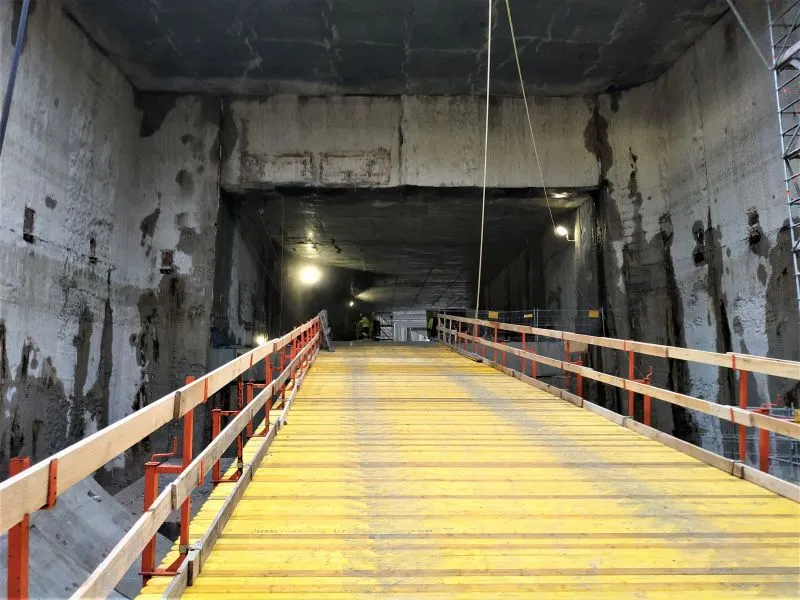

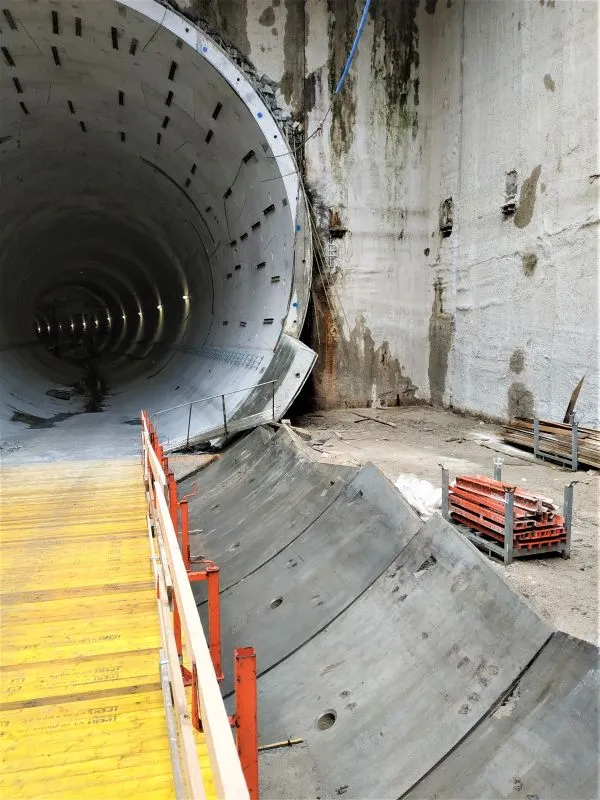

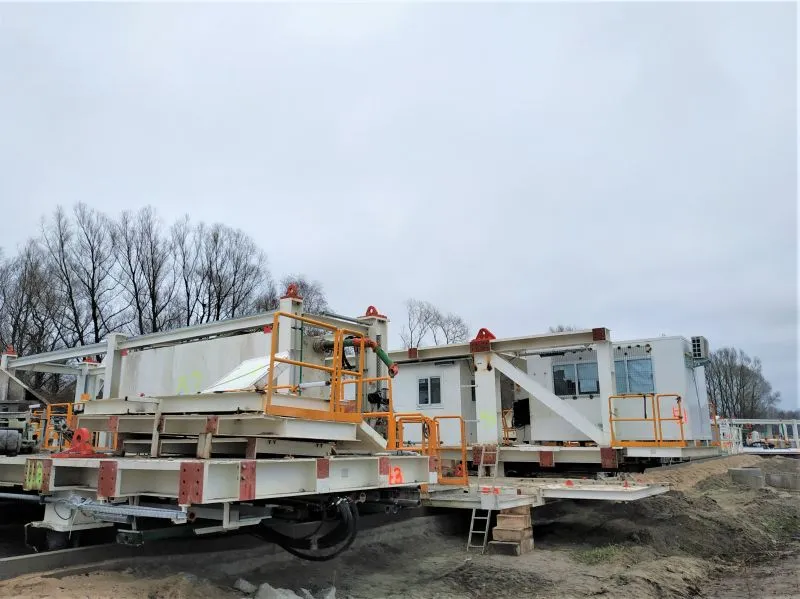

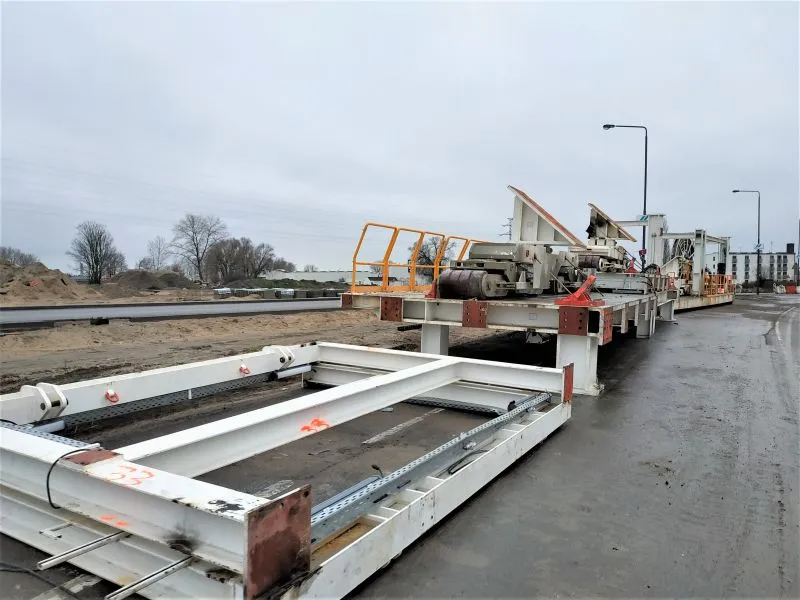

Prace porządkowe i utrzymaniowe na placu budowy po stronie wyspy Wolin,  odwadnianie i czyszczenie komory odbiorczej  oraz części rampowej a także  demontaż dźwigów, którymi wyciągane  były elementy maszyny TBM - to główne roboty, które toczyły się po tej stronie cieśniny Świny.

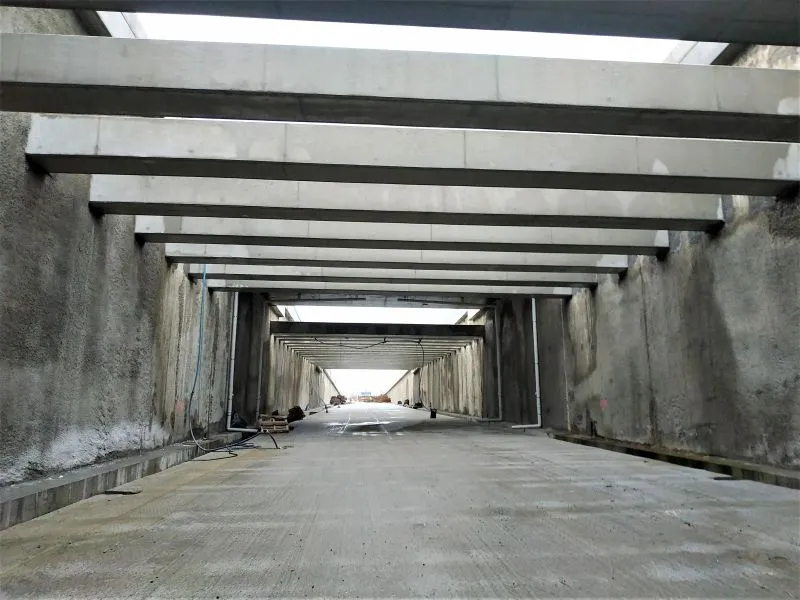

Na jej przeciwnej stronie, wyspie Uznam, w komorze startowej kontynuowany był demontaż konstrukcji oporowej wykorzystanej przy starcie Wyspiarki.

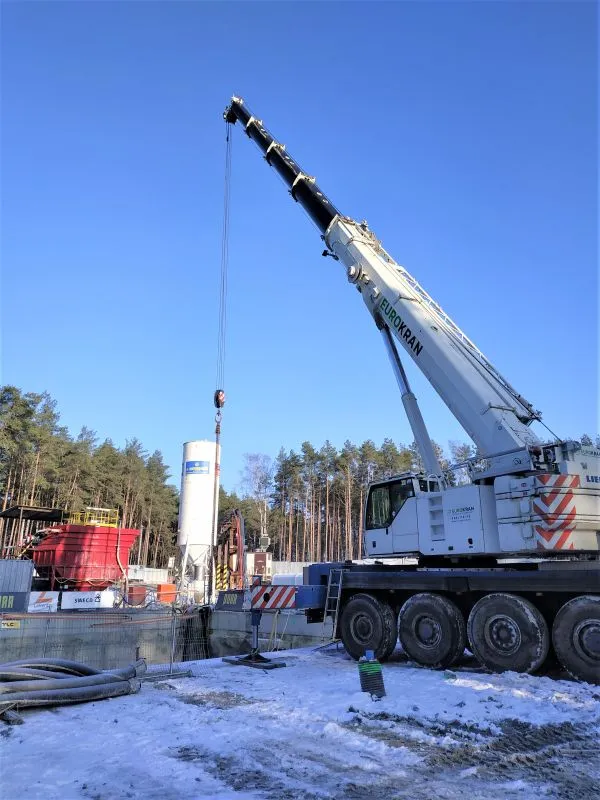

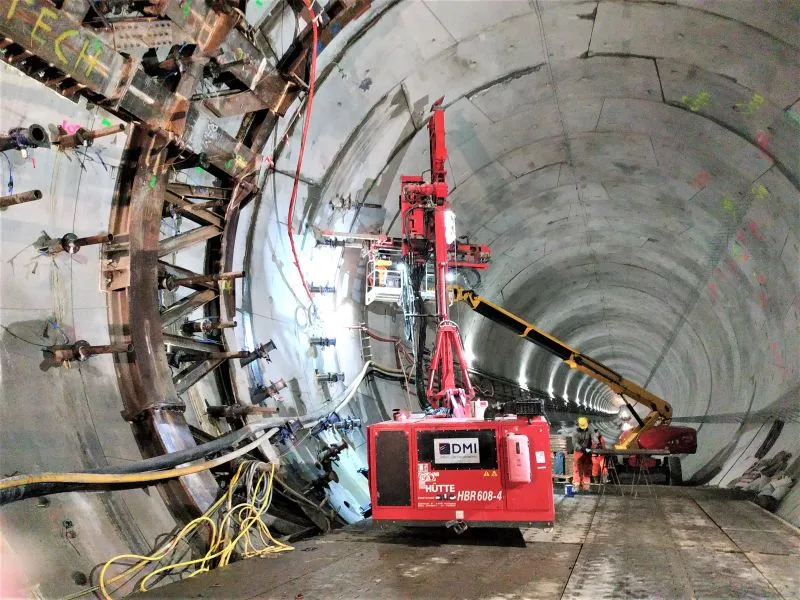

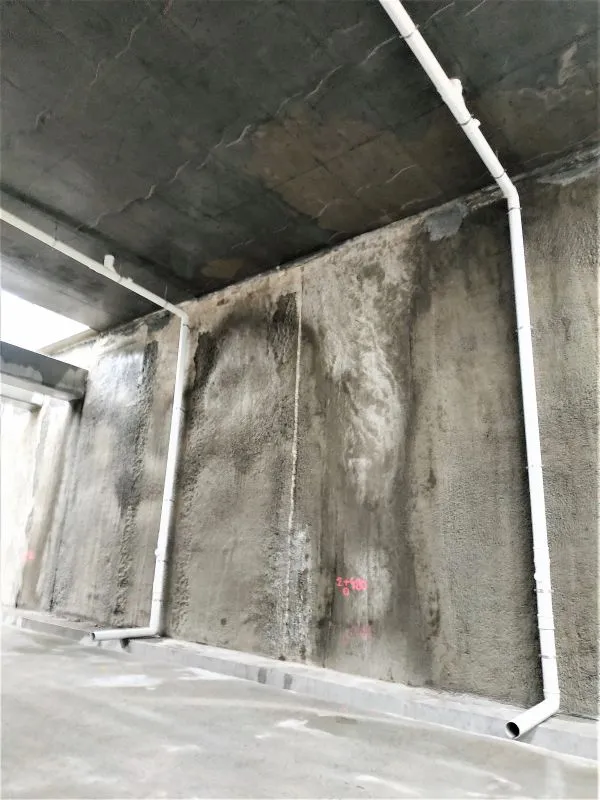

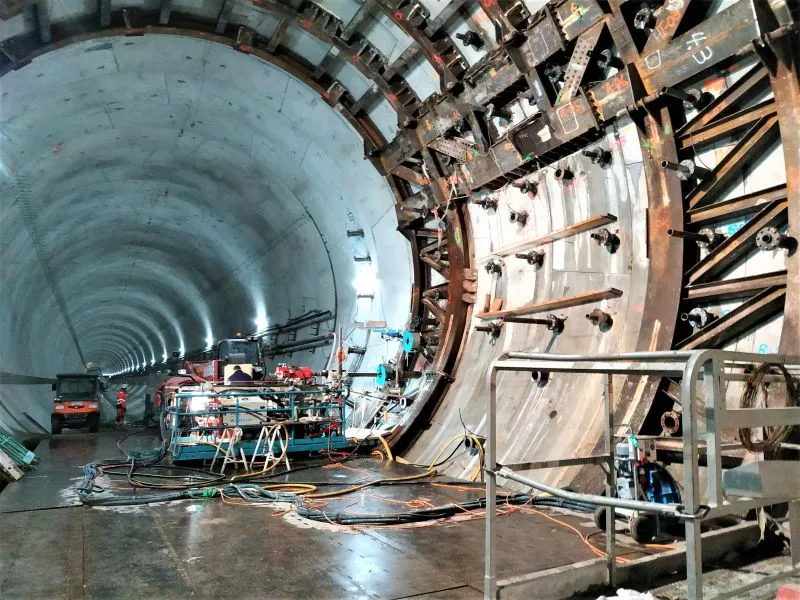

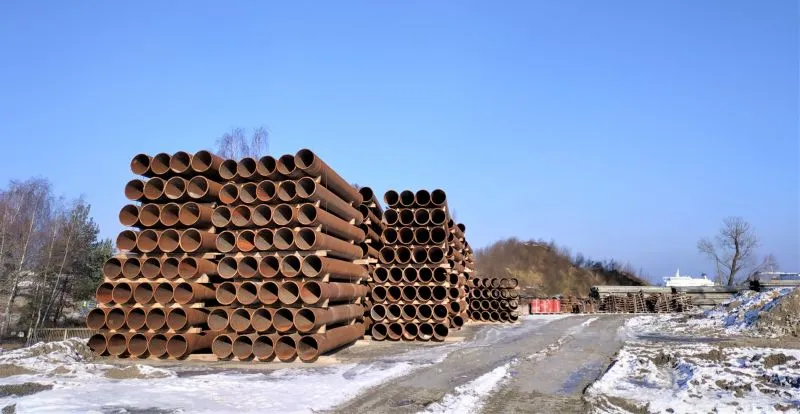

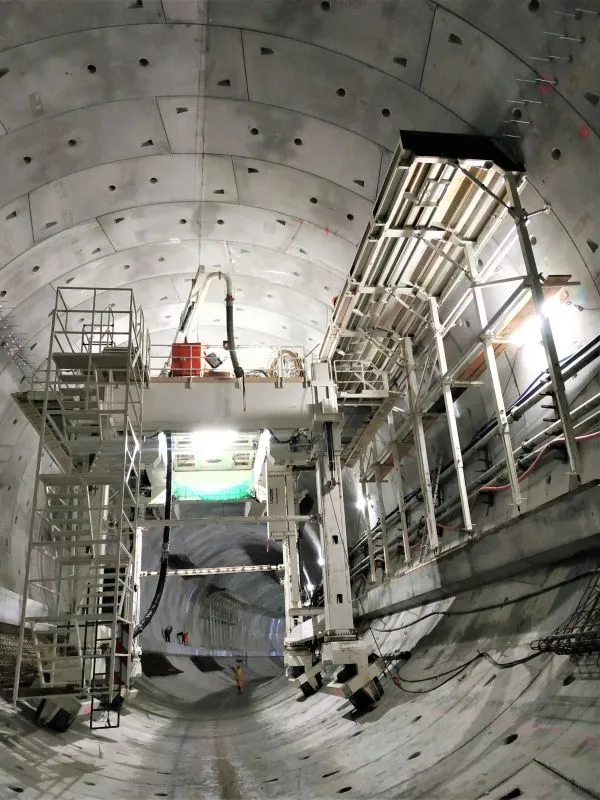

W samym tunelu wydrążonym pod cieśniną trwają prace wiertnicze i instalacyjne rur mrożeniowych, które są przygotowaniem do wykonania wyjść ewakuacyjnych. Uszczelniana jest obudowa  tunelu.

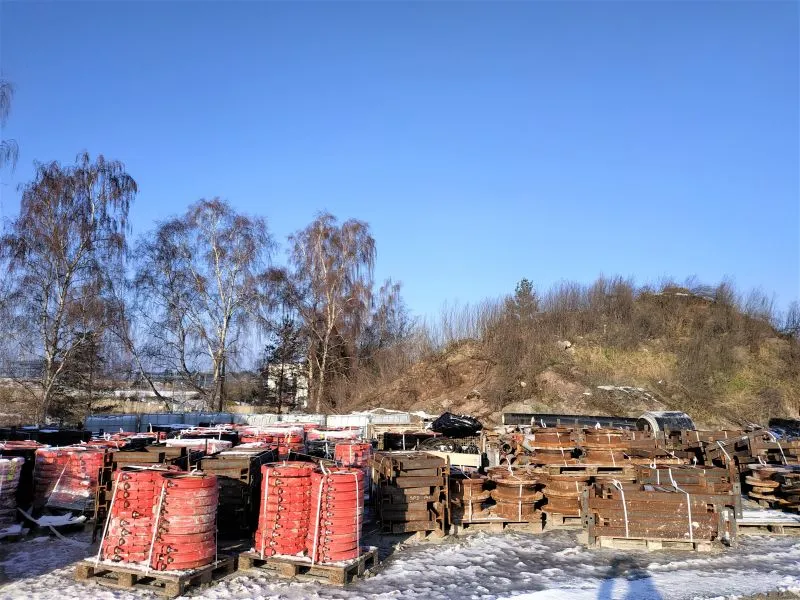

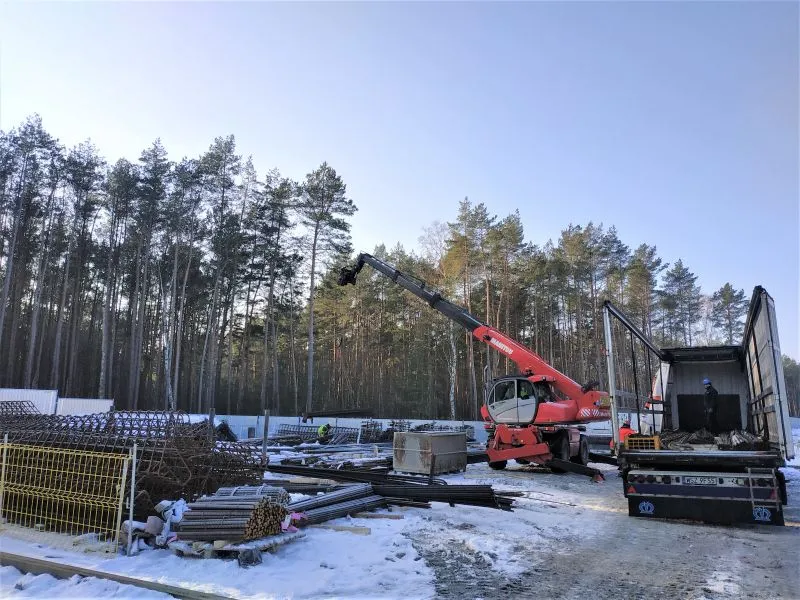

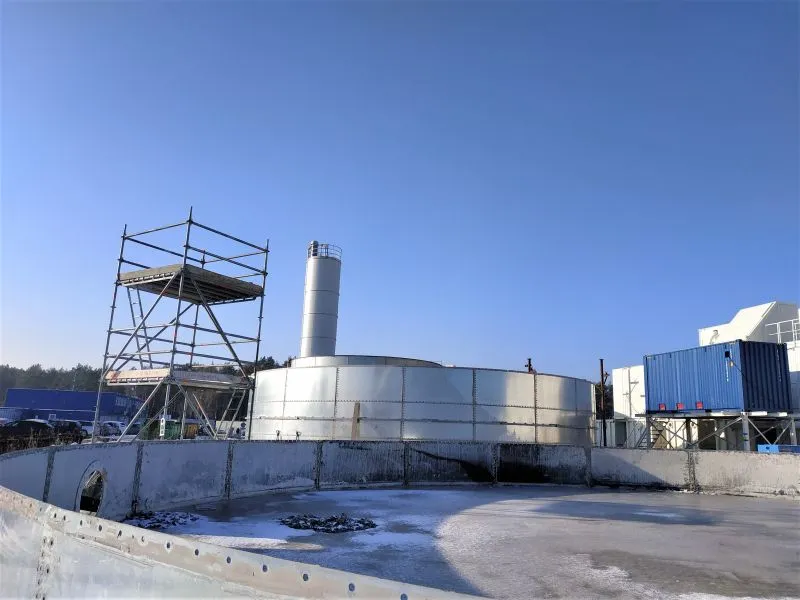

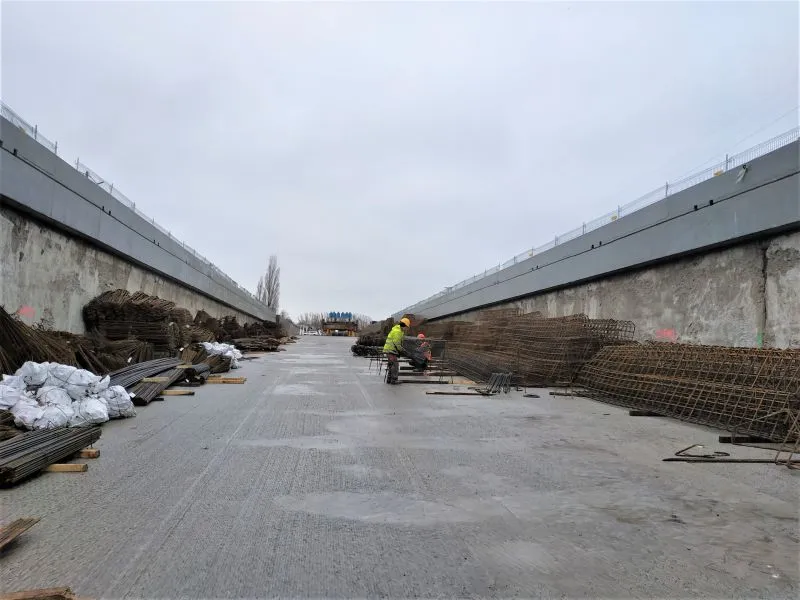

W zakładzie prefabrykacji trwa zarówno prefabrykacja zbrojenia.  Wykonywane są prefabrykaty na konstrukcje wewnętrzne. Zaawansowanie tych prac to już ponad 81%. Kontynuowane są roboty murarskie przy budynku BCO (obsługa tunelu) i konstrukcyjne przy budynku stacji Trafo TK3.

UM Świnoujście/Sweco
